Šest dijelova zgrade, jedan nadzor: tko pazi na svaki stup buduće bolnice

| Autor: Sponzorirani sadržaj
Foto: Interkonzalting

Foto: Interkonzalting

Izvođenje objekta Medicinskog centra Medikol u Zagrebu organizirano je kroz ukupno osam faza, pri čemu prva faza predstavlja ključni i najopsežniji segment projekta. Građevinske radove u ovoj fazi izvodi zajednica ponuditelja Texo Molior – Franc Mont, dok je za stručni nadzor i vođenje projekta zaduženo društvo Interkonzalting d.o.o., koje osigurava kontinuiranu kontrolu kvalitete i usklađenost svih aktivnosti.

Što donosi prva faza

Sam objekt podijeljen je u šest dilatacija, što omogućuje učinkovitiju organizaciju gradnje i paralelno izvođenje radova. Prva faza obuhvaća izgradnju cjelokupne konstrukcije objekta, uključujući sve ključne tehničke i komunikacijske prostore, kao i garažu. Uz to, realizira se i značajan dio unutarnjih sadržaja, među kojima su odjeli radioterapije, nuklearne medicine, hitne službe, radiologije, ambulantni prostori, dnevna bolnica, kemoterapija te laboratoriji.

Gradi se punom parom: Doznajte kako napreduje prva i najopsežnija faza novog medicinskog centra

Ovakav pristup omogućuje da se već u ranoj fazi projekta uspostavi funkcionalna i infrastrukturna osnova objekta, čime se osigurava kvalitetan temelj za daljnje faze izgradnje i opremanja.

Šest dijelova, šest gradilišta

Radovi na projektu odvijaju se prema planiranoj dinamici, paralelno na više dilatacija, uz jasno definirane aktivnosti i kontinuiranu koordinaciju svih sudionika na gradilištu.

Na dilataciji D1 izvode se radovi na proširenju jezgre dizala, izradi podložne izolacije te ugradnji armaturnog koša i ankera, izradi horizontalnih i vertikalnih serklaža na fasadi na etaži 2. kata te zidanju unutarnjih zidova na etaži 1. kata.

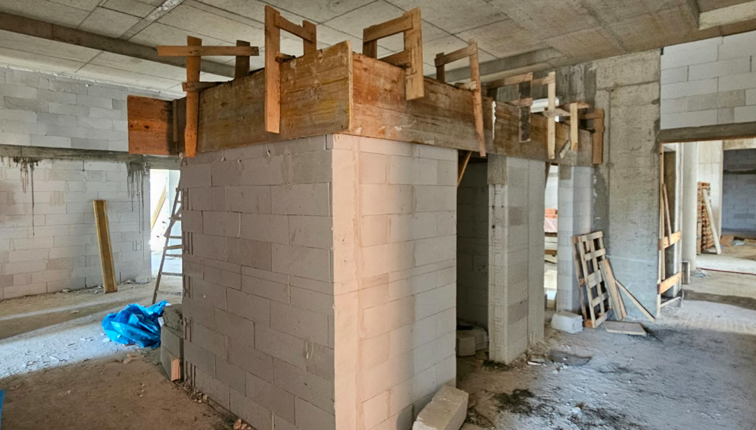

Foto: InterkonzaltingIzrada unutarnjih zidova etaže 1. kata na D1                                             Foto: Interkonzalting

Na dilataciji D2 izvode se radovi na postavljanju oplate i armature stropne ploče 3. kata, uključujući ugradnju užadi za prednapinjanje, nakon čega slijedi zatvaranje armature. Zidarski radovi na prizemlju i 1. katu su završeni, po završetku radova podnog grijanja, na etaži 1. kata završena je ugradnja estriha.

Foto: InterkonzaltingRadovi na izvedbi prednapete ploče na D2                      Foto: Interkonzalting

Foto: Interkonzalting Sajle za prednapinjanje ploče na D2       Foto: Interkonzalting

Na dilataciji D3 izvode se radovi na montaži oplate zidova atike, nakon čega je planirana betonaža sredinom mjeseca. Završena je izrada vertikalnih serklaža na fasadnim zidovima prema atriju u dijelu novog atrija. Radovi na ojačanju stupova na etaži -1 završeni su na sedam stupova, dok se na preostalim stupovima izvode radovi na postavljanju armature i oplate. Zidarski radovi na etaži prizemlja i 1. kata su završeni. Na etaži 1. kata, nakon završetka radova podnog grijanja, u tijeku je izrada estriha.

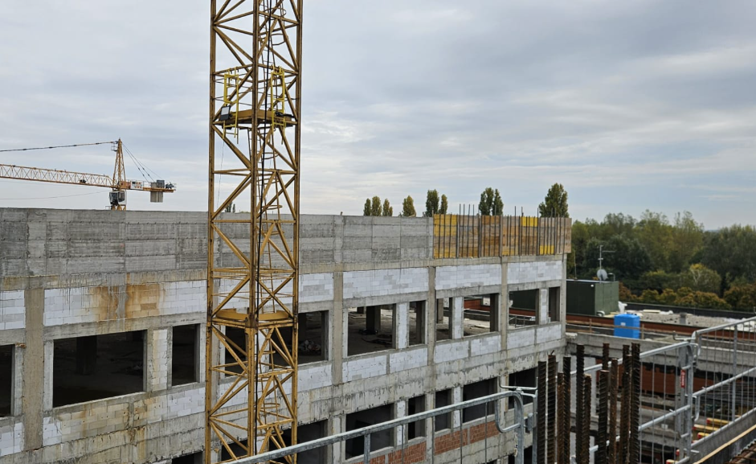

Foto: InterkonzaltingRadovi na montaži oplate zida atike na D3      Foto: Interkonzalting

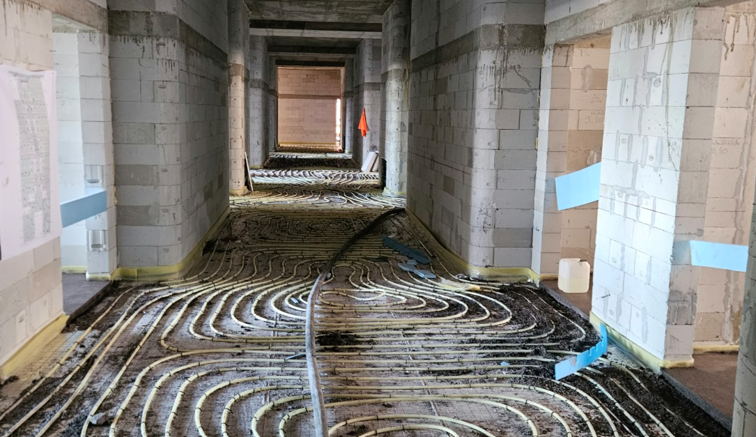

Foto: InterkonzaltingRadovi na izvedbi podnog grijanja i estriha na D3       Foto: Interkonzalting

Na dilataciji D4 izvode se radovi zidanja opečnih zidova na sjevernom pročelju na dijelu 1. kata te izrada horizontalnih i vertikalnih serklaža na dostupnom dijelu objekta. Zidanje unutarnjih zidova na 1. katu je završeno. U tijeku su radovi na ojačanju temeljne ploče, uključujući izradu prodora i ugradnju ankera.

Na dilataciji D5 radovi pobijanja vertikalnih profila su završeni. Izvođač je izveo dvije probne dionice zamjene tla predviđenim materijalom uz povećanu granulaciju. Trenutačno su u tijeku radovi na izvedbi treće dionice s krupnijom granulacijom kamena radi postizanja bolje zbijenosti i veće čvrstoće tla.

Foto: InterkonzaltingRadovi pobijanja čeličnih profila na D5   Foto: Interkonzalting

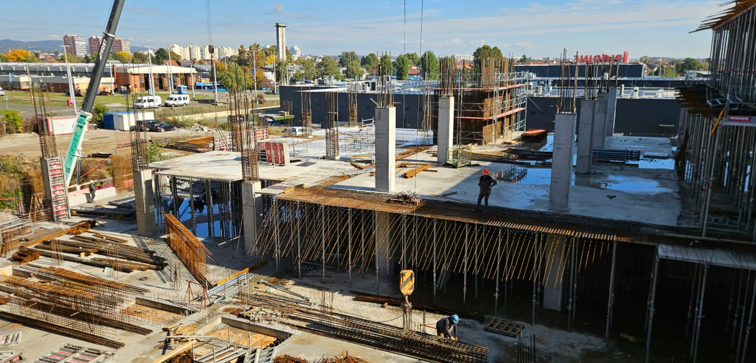

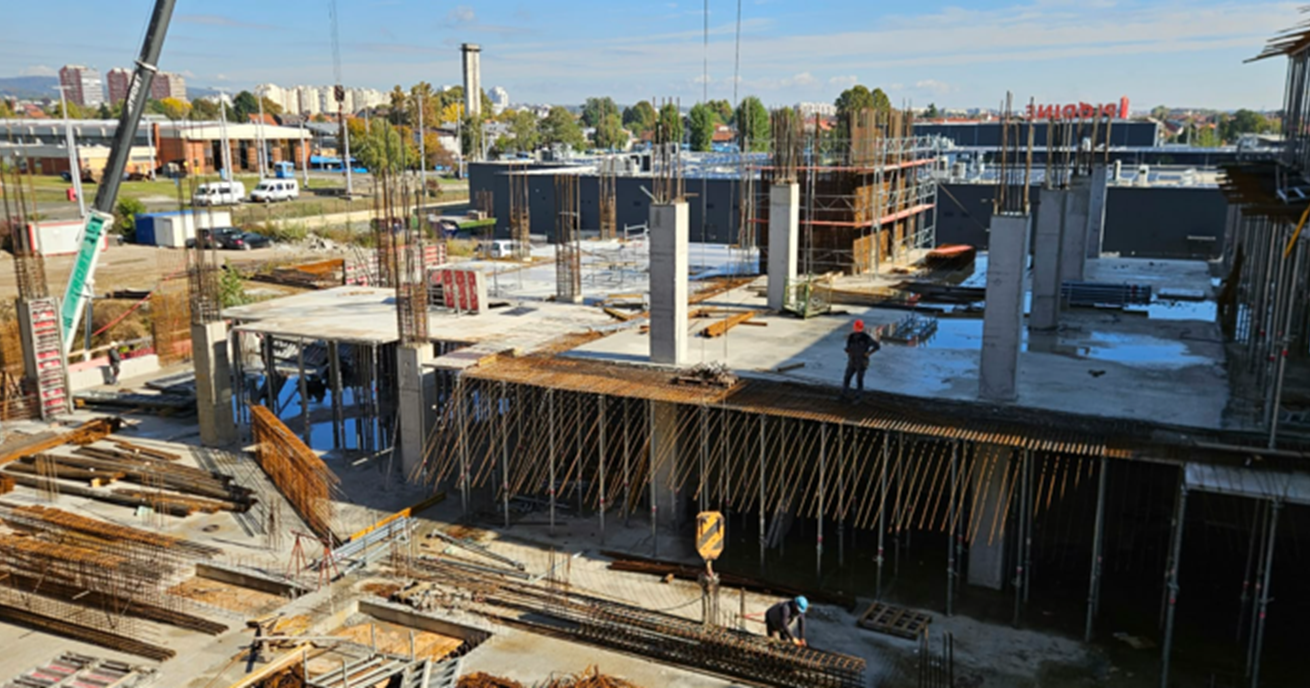

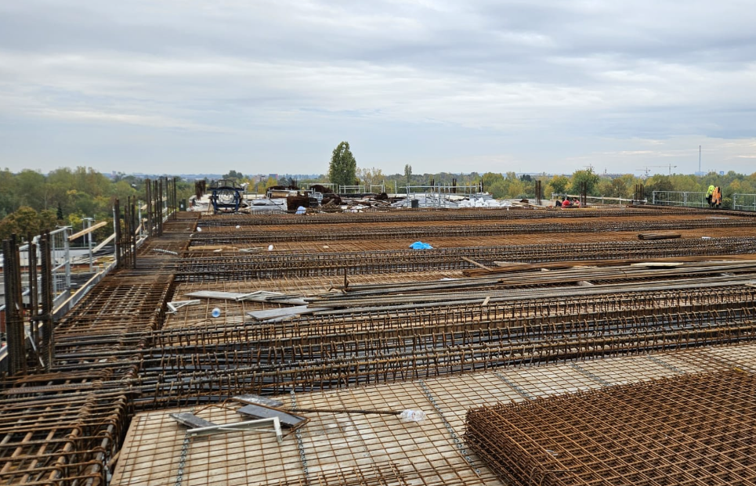

Na dilataciji D6 na dijelu zgrade s pločom debljine 100 cm, u prizemlju se izvode radovi na oplati, armaturi i izolaciji vanjskog zida, montaži armature i oplate stupova te prilagodbi izvedenog stanja, uključujući ugradnju ankera i izradu proširenja. Nastavlja se i montaža oplate do sjevernog zida. Na 1. katu izvode se radovi na armiranju i oplati stupova te montaži oplate i armature stropne ploče u dijelu iznad jezgre J1. Na 2. katu u tijeku je montaža oplate stropne ploče na području jezgri J3–J2 i ugradnja armature, kao i armiranje jezgre J1. U atriju su završeni radovi na ugradnji ankera prema D4, a u tijeku je postavljanje oplate zidova.

Foto: InterkonzaltingFoto: Interkonzalting

Nadzor na terenu svaki dan

Kontinuirano osiguranje kvalitete izvođenja radova temelji se na sustavnom i svakodnevnom stručnom nadzoru te intenzivnoj koordinaciji svih sudionika u procesu građenja. Organizacija rada postavljena je tako da su inženjeri i stručni timovi stalno prisutni na gradilištu, što omogućuje pravovremeno donošenje odluka, brzu reakciju na eventualne izazove te učinkovito upravljanje svim fazama projekta. Njihovo bogato iskustvo u realizaciji složenih i zahtjevnih projekata predstavlja ključan faktor u postizanju visokih standarda izvedbe.

Interkonzalting d.o.o. – više od 45 godina pouzdanog stručnog iskustva

Poseban naglasak stavlja se na precizno planiranje i praćenje dinamike radova, uz stalnu kontrolu kvalitete ugrađenih materijala i izvedenih zahvata. Kroz svakodnevnu komunikaciju između investitora, projektanata, izvođača i nadzora osigurava se potpuna usklađenost svih aktivnosti, čime se minimizira mogućnost zastoja i nepredviđenih troškova. Takav integrirani pristup omogućuje optimalno korištenje resursa, povećava efikasnost izvedbe te doprinosi dugoročnoj održivosti projekta.

Dodatnu vrijednost projektu daje proaktivno upravljanje rizicima, gdje se potencijalni problemi identificiraju u ranoj fazi i rješavaju prije nego što utječu na tijek gradnje. Time se ne samo osigurava kontinuitet radova, već i održava visoka razina sigurnosti na gradilištu. Upravo sinergija stručnog znanja, iskustva i svakodnevne operativne prisutnosti na terenu rezultira projektom koji zadovoljava najviše kriterije kvalitete, rokova i financijske učinkovitosti.

Za više informacija o poslovima stručnog nadzora, projektiranja i vođenja projekata posjetite https://www.interkonzalting.hr/
