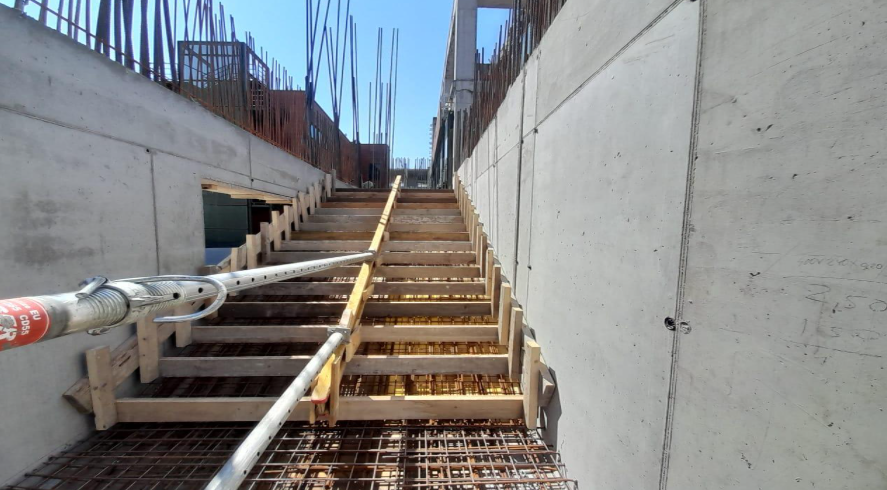

Armiranje stubišta na dilataciji D6
Nakon intenzivnih radova provedenih tijekom mjeseca srpnja, projekt izgradnje napreduje
prema planiranoj dinamici i ulazi u novu fazu opsežnih građevinskih aktivnosti. Tijekom
kolovoza fokus je i dalje na izvođenju konstrukcijskih elemenata te paralelnom radu na više
dilatacija, čime se osigurava kontinuitet i stabilan ritam napredovanja. Zajednica ponuditelja
Texo Molior – Franc Mont nastavlja s izvođenjem građevinskih radova, dok Interkonzalting
d.o.o. i dalje provodi stručni nadzor i koordinaciju svih sudionika, osiguravajući kvalitetu i
usklađenost radova s projektnom dokumentacijom.
Radovi na projektu odvijaju se prema planiranoj dinamici, paralelno na više dilatacija, uz
jasno definirane aktivnosti i kontinuiranu koordinaciju svih sudionika na gradilištu.

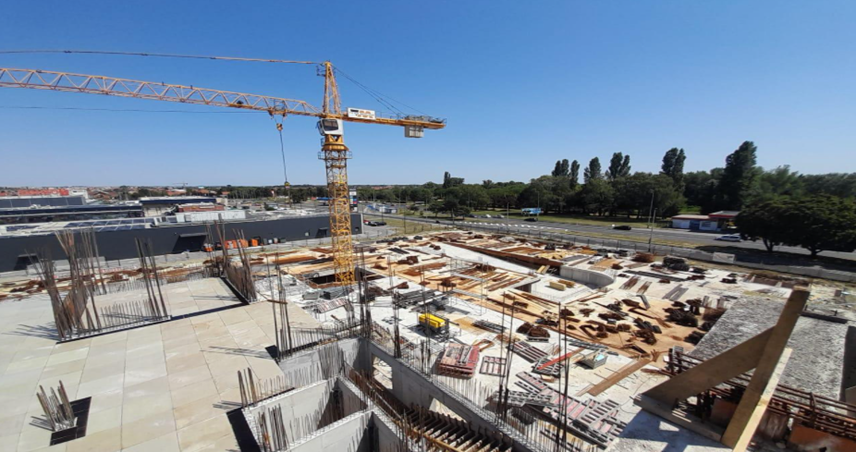

Radovi na prizemlju dilatacije D6
Na dilataciji D1 izvode se radovi proširenja jezgre dizala uz rušenje zidova, ugradnja
armature i oplate te betoniranje fasadnih AB zidova prizemlja i 1. kata, kao i bušenje rupa u
stropnim pločama prizemlja, 1. kata i 2. kata prema nacrtima fasadnih AB zidova.
Bunkeri su već gotovi, a jezgra se armira i betonira: unutar gradilišta novog bolničkog kompleksa
Na dilataciji D2 u tijeku je ugradnja armature AB stupova 3. kata. Izvedeni su radovi rušenja
plinobetonskih zidova na etaži podruma (-1), pripremni radovi na ojačanju temeljne ploče te
ugradnja armature, oplate i betoniranje ojačanja stropne ploče 3. kata na mjestu srušenog
dizala.

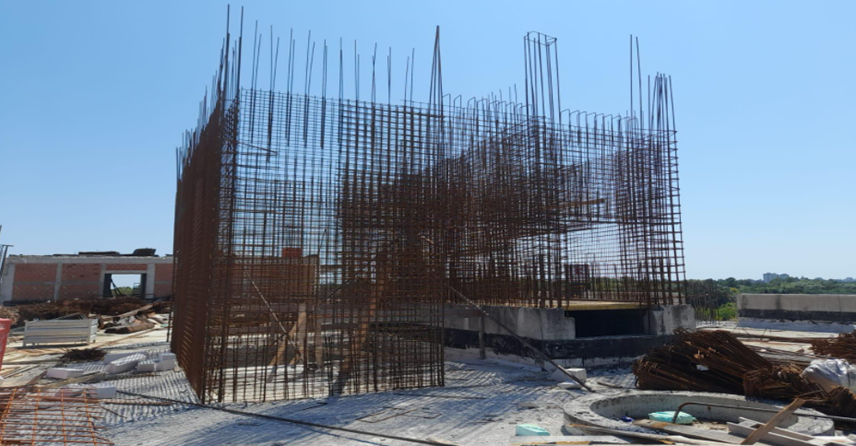

Armiranje jezgre stubišta na krovu dilatacije D2
Na dilataciji D3 provodi se betoniranje fasadnih zidova, uz radove na ojačanju temeljne
ploče (pripremni radovi, bušenje rupa i ugradnja ankera u epoxy ojačanja temeljne ploče i
stupova u podrumu, ugradnja armature te betoniranje ojačanja) i rušenje plinobetonskih
fasadnih zidova.
Na dilataciji D4 u tijeku su istražne radnje na 2. katu (štemanje postojećih zidova radi
pregleda armature), uz rušenje i zidanje plinobetonskih zidova u prizemlju.
Na dilataciji D6 izvode se intenzivni i složeni građevinski zahvati: ugradnja oplate, armature
i betoniranje dijelova stropnih ploča na etaži podruma (-1) i prizemlju, betoniranje greda
južne rampe na etaži podruma (-1), ugradnja oplate i armature te betoniranje jezgri) lifta,
izvedba stubišta jezgre na prizemlju, ugradnja oplate i betoniranje stupova te greda
prizemlja, ugradnja oplate stropne ploče etaže podruma (-2), betoniranje sjevernog AB zida,
ugradnja oplate, armature i betoniranje unutarnjih sjevernih zidova na etaži podruma (-2),
ugradnja oplate, armature i betoniranje stupova, zidova i južnog stubišta atrija te montaža
oplate, armature i betoniranje parapetnog zida po obodu bunkera.

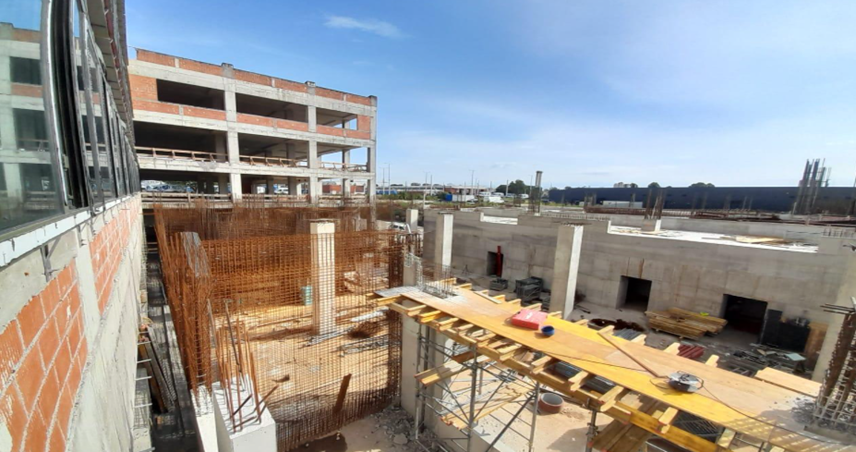

Izvedba stupova i zidova u atriju dilatacije D6
Kvaliteta izvođenja radova osigurava se kroz stalnu prisutnost stručnih timova na gradilištu,
koji svakodnevno prate aktivnosti i donose brze operativne odluke. Precizna koordinacija
između investitora, projektanata, izvođača i nadzora omogućuje usklađen tijek radova bez
zastoja, uz stalnu kontrolu materijala i izvedenih zahvata.
Proaktivno upravljanje rizicima dodatno doprinosi stabilnosti projekta – potencijalni problemi
prepoznaju se i rješavaju na vrijeme, čime se održava sigurnost i kontinuitet gradnje.
Zahvaljujući stručnosti i iskustvu uključenih timova, projekt napreduje prema najvišim
standardima kvalitete i organizacije.
